Получение разрешения на строительство линейного объекта в лесу — это многокомпонентная процедура, где успех зависит не только от полноты пакета документов, но и от правильной юридической квалификации объекта, учёта режима лесов и заблаговременного планирования компенсационных мероприятий. Грамотная подготовка на ранних этапах позволяет избежать дорогостоящих ошибок, сократить сроки реализации проекта и минимизировать правовые риски. Для сложных и масштабных объектов целесообразно привлекать мультидисциплинарные команды, включающие проектировщиков, юристов по земельно‑лесным вопросам и специалистов по экологической экспертизе.
Размещение линейных объектов на землях лесного фонда — сложная задача, в которой пересекаются требования градостроительного, земельного и лесного законодательства. Линия электропередачи, газопровод, водопровод, дорога, объект связи или иной инфраструктурный объект не могут рассматриваться только как инженерный проект. Если трасса проходит через лес, застройщик обязан учитывать специальный режим территории, ограничения по использованию лесов, правила рубки, требования к восстановлению насаждений и порядок оформления прав на участок.
Главная ошибка на старте таких проектов — начинать с проектирования трассы, не проверив правовой статус объекта и территории. В результате уже подготовленная документация может оказаться неприменимой: объект не попадает под исключения, участок находится в защитных лесах, требуется проект освоения лесов, а правовое основание для использования территории не оформлено.
Поэтому правильная логика работы начинается не с чертежей, а с юридической и лесохозяйственной проверки.
С чего начинается процедура
Первый вопрос, который необходимо решить: требуется ли разрешение на строительство. Общий порядок его выдачи установлен статьёй 51 Градостроительного кодекса РФ. Но для линейных объектов действует важная особенность: не все такие объекты требуют получения разрешения.
Перечень случаев, когда разрешение на строительство не требуется, установлен Постановлением Правительства РФ от 12.11.2020 № 1816 с последующими изменениями. В этот перечень включены отдельные виды инженерной инфраструктуры при соблюдении заданных технических параметров: например, некоторые линии электропередачи до 35 кВ, сети связи, газопроводы низкого давления, водопроводы небольшого диаметра и другие объекты.
Именно проверка по Постановлению № 1816 определяет дальнейший сценарий. Если объект соответствует параметрам исключения, разрешение на строительство не оформляется. Если не соответствует — необходимо проходить стандартную разрешительную процедуру по Градостроительному кодексу.
При этом важно понимать: исключение из обязанности получать разрешение не означает свободу от остальных требований. Даже если разрешение не нужно, сохраняются обязанности по оформлению прав на лесной участок, подготовке проектных материалов, соблюдению режима лесов, оформлению рубки и выполнению мероприятий по лесовосстановлению.
Почему лесной участок требует отдельного подхода
Земли лесного фонда имеют специальный правовой режим. Их использование регулируется не только земельным и градостроительным законодательством, но и Лесным кодексом РФ.
Для застройщика это означает необходимость проверить:
к какой категории лесов относится территория;
допускается ли размещение линейного объекта в выбранной зоне;
есть ли ограничения защитных лесов;
не проходит ли трасса через ООПТ, водоохранные зоны или иные зоны с особыми условиями использования;
потребуется ли рубка лесных насаждений;
какие компенсационные мероприятия нужно предусмотреть.
Технически удобная трасса может оказаться юридически невозможной. Например, если объект проходит через территорию с жёстким природоохранным режимом, проект могут не согласовать независимо от его инженерной целесообразности.
Аренда или сервитут: как оформить право пользования
Для строительства и эксплуатации линейного объекта необходимо законное основание для использования лесного участка. На практике чаще всего применяются два механизма: аренда и сервитут.
Аренда лесного участка используется, когда проект предполагает длительное и более полное использование конкретной территории. Такой вариант подходит для крупных инфраструктурных объектов, требующих образования участка, постановки его на кадастровый учёт и заключения договора аренды. В зависимости от правового режима договор может заключаться через торги или по специальной процедуре, если она предусмотрена законодательством.
Сервитут, включая публичный сервитут, чаще применяется для линейных объектов, проходящих через несколько участков. Он даёт ограниченное право пользования территорией без полноценного предоставления земельного участка. Этот механизм может быть быстрее и удобнее, особенно если объект занимает узкую полосу и не требует значительного изъятия земли из текущего использования.
Выбор между арендой и сервитутом зависит от характера объекта, объёма работ, длительности эксплуатации, площади воздействия на лесной фонд и требований уполномоченных органов.
Какие документы потребуются
Состав документов зависит от того, нужно ли разрешение на строительство. Но в любом сценарии проект должен быть подготовлен с учётом требований к линейным объектам и особенностей лесного участка.
Обычно требуются инженерные изыскания, пояснительная записка, планировочные решения, проект организации строительства, конструктивные и технические решения, а при необходимости — материалы по демонтажу существующих объектов.
Для лесного участка отдельное значение имеют документы, связанные с использованием лесов.
Проект освоения лесов необходим, если строительство затрагивает лесные насаждения, предполагает рубку или иное воздействие на лесную среду. Этот документ определяет, как именно будет использоваться участок, какие мероприятия выполняются, какие ограничения должны соблюдаться и как будет компенсировано воздействие на лес.
Лесная декларация фиксирует планируемое использование лесов, включая места и объёмы рубок, а также мероприятия по охране, защите и воспроизводству лесов. Она подаётся в установленном порядке и является важным элементом законного лесопользования.
Если объект не входит в перечень исключений, дополнительно оформляется разрешение на строительство. Документы подаются в уполномоченный орган, который проверяет соответствие проектной документации требованиям законодательства, документации по планировке территории и ограничениям конкретного участка.
Рубка и лесовосстановление
Один из самых чувствительных вопросов при строительстве линейного объекта в лесу — удаление насаждений. Если трасса требует расчистки территории, эти действия должны быть предусмотрены в документации и согласованы в установленном порядке.
Рубка без надлежащего оформления создаёт риск административной ответственности, приостановки работ и претензий со стороны лесных органов.
Кроме того, застройщик обязан учитывать требования по компенсационному лесовосстановлению или лесоразведению. В соответствии со статьёй 63.1 Лесного кодекса РФ такие мероприятия выполняются на площади, равной площади вырубленных лесных насаждений.
Этот вопрос лучше просчитывать заранее. Если оставить лесовосстановление на поздний этап, можно столкнуться с задержками, дополнительными затратами и необходимостью корректировать проект освоения лесов.

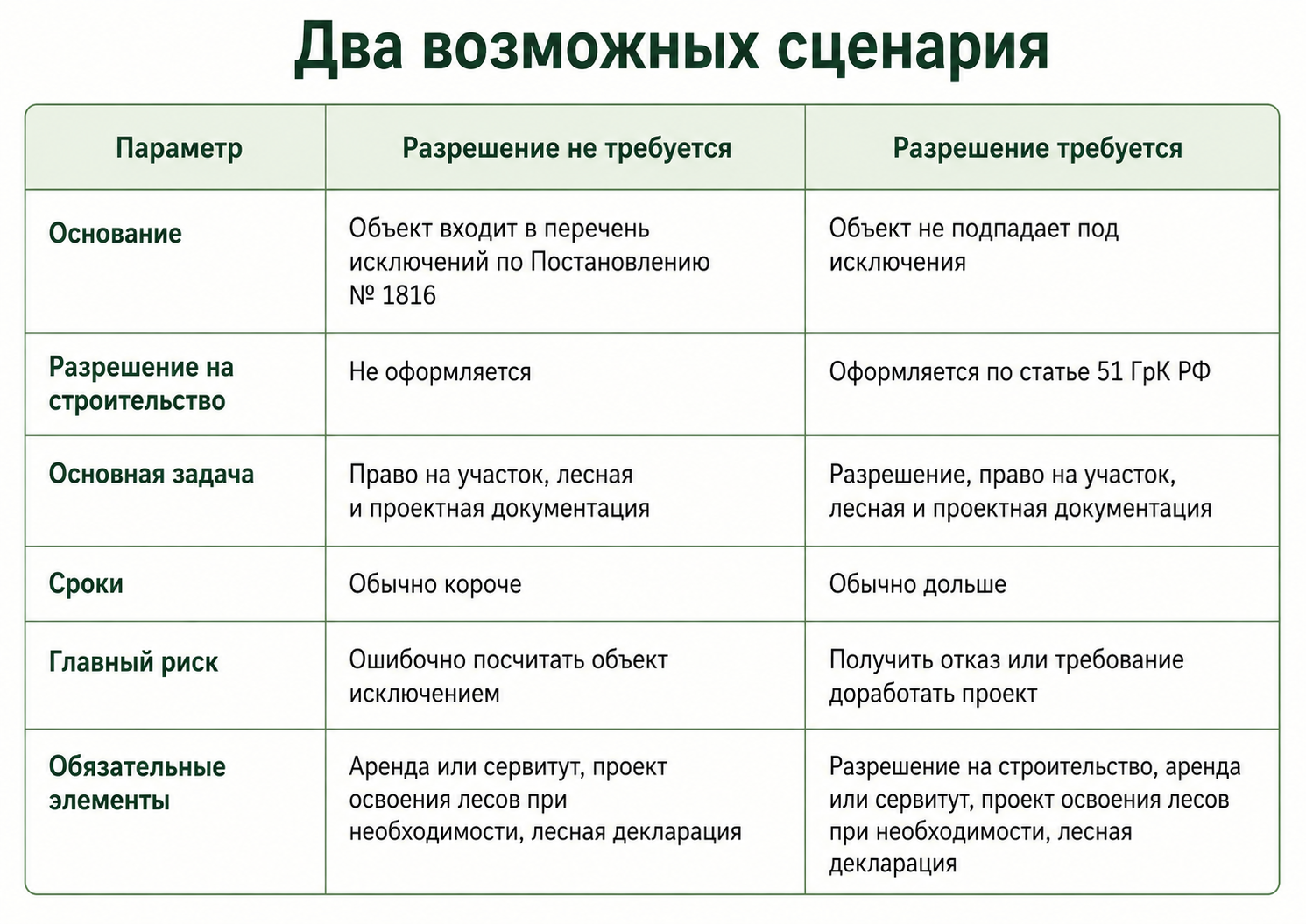

Два возможных сценария
В зависимости от правовой квалификации объекта процедура развивается по одному из двух сценариев.

Разница между сценариями не отменяет лесных требований. Даже при отсутствии необходимости получать разрешение на строительство проект остаётся связанным с режимом лесного фонда.
Типичные ошибки застройщиков
Одна из самых частых ошибок — неверно определить статус объекта. Если компания решает, что разрешение не требуется, но объект по своим параметрам не входит в перечень исключений, последующее строительство может быть признано незаконным.
Вторая ошибка — проектировать трассу без анализа лесных ограничений. Защитные леса, водоохранные зоны, ООПТ и другие специальные режимы могут существенно ограничить размещение объекта или полностью исключить выбранный вариант прохождения трассы.
Третья ошибка — откладывать оформление прав на участок. Без аренды, сервитута или иного законного основания использование лесной территории невозможно. Попытка согласовать проект без решённого земельно-правового вопроса часто приводит к приостановкам.
Четвёртая ошибка — не готовить проект освоения лесов при наличии рубки. Для лесного участка это не второстепенный документ, а обязательный элемент законного использования территории.
Пятая ошибка — недооценивать сроки межведомственных согласований. В проектах на землях лесного фонда почти всегда участвует несколько органов и реестров, поэтому простая линейная схема «подали документы — получили разрешение» работает редко.
Практический порядок действий
Работу целесообразно выстроить поэтапно.
Сначала нужно определить технические параметры объекта и проверить, подпадает ли он под исключения из Постановления № 1816. Это задаёт основной сценарий: с разрешением на строительство или без него.
Затем проводится правовой и лесохозяйственный аудит территории. Необходимо получить сведения из ЕГРН и Государственного лесного реестра, изучить лесохозяйственный регламент, проверить наличие ООПТ, защитных лесов, водоохранных зон и других ограничений.
После этого выбирается правовой механизм использования участка: аренда, публичный сервитут или иной предусмотренный законом способ.
Следующий этап — подготовка проектной документации. Если планируется рубка или иное воздействие на лесной фонд, параллельно разрабатывается проект освоения лесов и прорабатываются мероприятия по лесовосстановлению.
Если разрешение на строительство требуется, комплект документов подаётся в уполномоченный орган. Если не требуется — работа продолжается в рамках оформления прав, лесной документации и иных необходимых согласований.
На этапе строительства важно строго соблюдать утверждённые границы работ, условия проекта освоения лесов и требования лесной декларации. Любое отклонение от согласованных параметров может привести к претензиям контролирующих органов.
Как снизить риски
Главный способ снизить риски — не начинать проект без предварительной проверки. До выбора окончательной трассы нужно понимать, можно ли в принципе размещать объект на выбранной территории.
Полезно сопоставлять данные сразу из нескольких источников: ЕГРН, Государственного лесного реестра, лесохозяйственного регламента, документов территориального планирования и картографических материалов. Один источник может не показать всех ограничений.
Для проектов с рубкой необходимо заранее рассчитывать площадь воздействия и возможные компенсационные мероприятия. Это позволит избежать доработок на стадии согласований.
При сложной трассе стоит использовать предварительные консультации с органами лесного хозяйства и другими заинтересованными ведомствами. В ряде регионов для инфраструктурных проектов доступны форматы сопровождения или «единого окна».
Все действия и ответы органов нужно фиксировать документально: заявления, уведомления, замечания, согласования, отказы, протоколы консультаций. Эти материалы могут понадобиться при доработке проекта или обжаловании спорных решений.
